大唐遼寧阜新煤制天然氣管道工程全面復工 瞄準334公里全線通氣目標

大唐遼寧阜新煤制天然氣管道工程全面復工 瞄準334公里全線通氣目標

2026-01-16 13:26 聶鑫

大唐遼寧阜新煤制天然氣管道工程全面復工 準334公里全線通氣目標

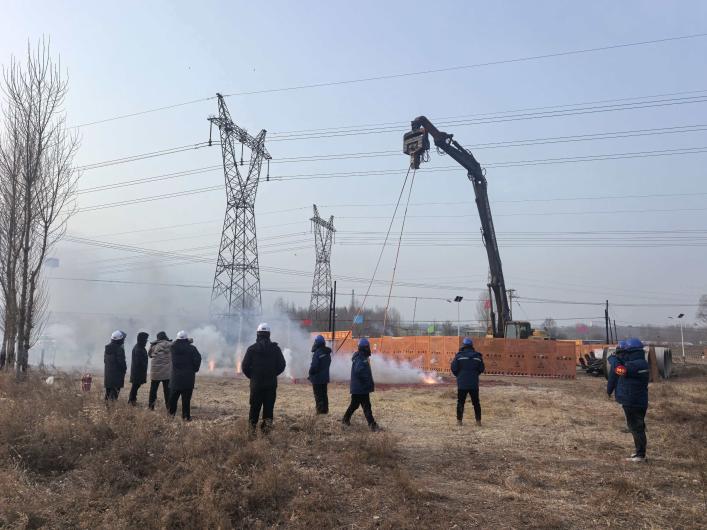

2026年1月15日,隨著第一根鋼板樁打入土中,由第五分公司承建的大唐遼寧阜新煤制天然氣項目管道輸送工程的尾項、隱患治理及已完工程檢修施工正式開工。大唐管道部部長林巖帶隊參加了開工儀式。



該工程是遼寧大唐國際阜新日產1200×10?m3煤制天然氣項目的核心配套工程,建成后將實現阜新煤制天然氣向沈陽、鐵嶺、撫順、本溪等地的穩定輸送,對區域能源保障與經濟發展具有重要意義。項目于2011年啟動建設,因停工時間較長,沿線管道存在埋深不足、占?jí)骸⒎栏瘜悠茡p等隱患。本次復工聚焦334公里管線(含 1 條干線、3 條支線)及 7 座站場、20座閥室的隱患治理與檢修,重點攻克七家子河、東沙河穿越段等重難點區域,通過切改、定向鉆穿越等技術手段消除安全隱患。

根據施工計劃,項目將于2026年3月30日前完成三處水毀段換管;5月30日實現阜新至沈陽段108公里主干線貫通;12月30日前全線完成隱患整改與檢修,達到通氣條件。項目部將嚴格執行HSE管理體系與質量標準,加強多專業協同與資源保障,確保工程安全、優質、高效推進。

此次開工標志著項目進入全面攻堅階段,參建各方將以節點目標為導向,嚴把施工安全關、質量關、進度關,全力打造優質能源輸送工程。




地址:吉林省吉林市龍?zhí)秴^(qū)遵義東路16號
電話:0432-63036279 63983340
傳真:0432-63987196
郵編:132021

業績展示

工程業績

在建項目

市場分布

公司榮譽

優質工程

標準化工地

其他榮譽
